攻坚奋进提质效?延安热电二期工程全速冲刺年度投产目的

宣布时间:2026-04-16 泉源: 作者:刘宏民
分享到:

一季度,延安热电2×350MW热电联产二期工程锚定年度双机投产焦点目的,坚持高标准管控、高效率攻坚,全速推进项目建设,顺遂攻克多项要害节点,接连实现重大里程碑突破。

新年伊始,延安热电召开二期工程高质量建设迎新座谈会,进一步统一头脑、明确思绪、压实责任,为2026年二期工程高质量建设精准定向、汇聚协力,确保工程建设按节点稳步推进。

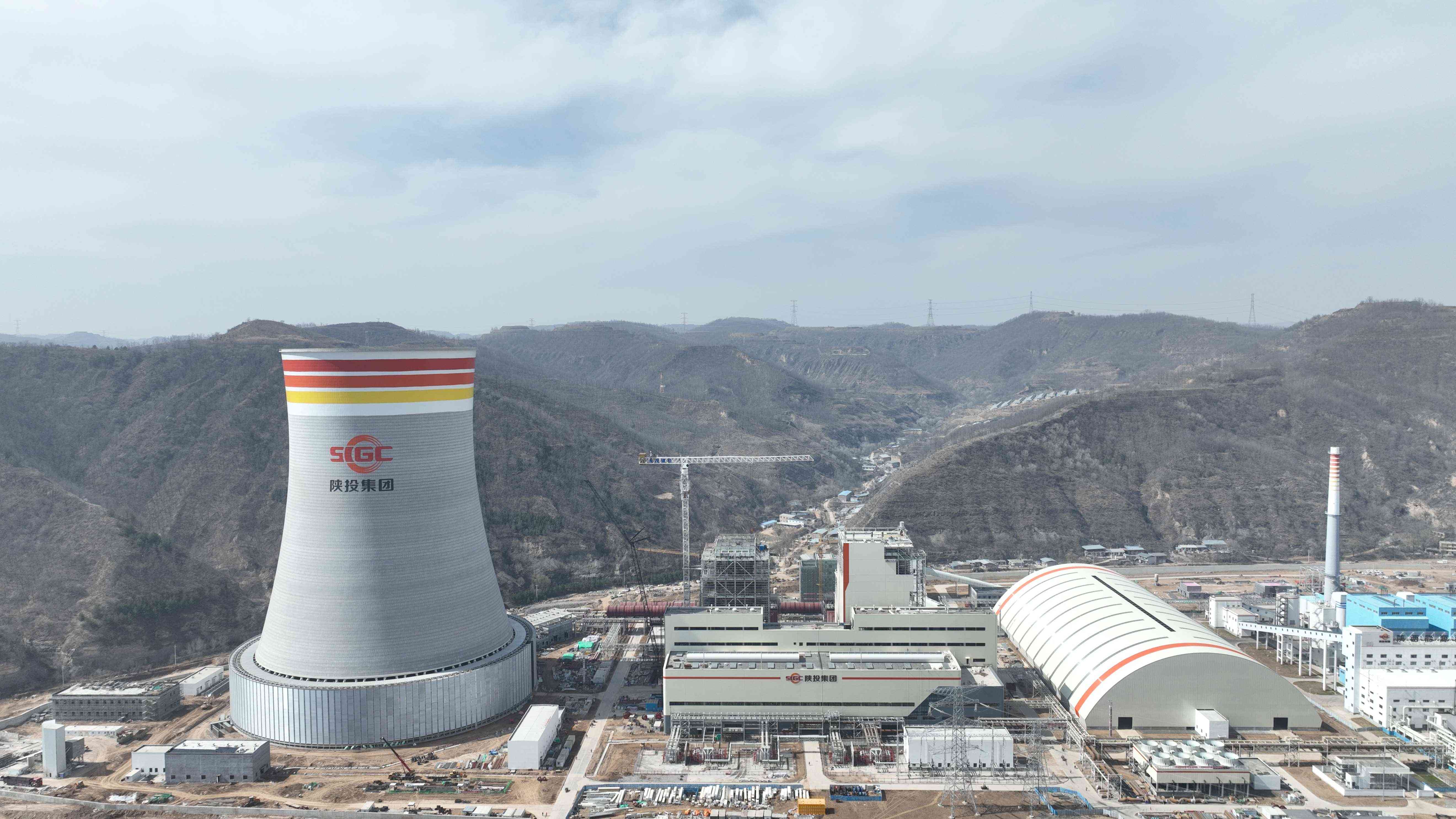

1月6日至8日,二期项目DCS第三次联络会顺遂召开,各方聚焦控制逻辑、系统组态深入钻研,明确手艺标准与优化路径,为机组清静稳固运行筑牢“智慧大脑”。1月22日,330kV升压站、启备变及3、4号机组6kV厂用电系统受电一次乐成,项目正式由静态装置转入动态调试阶段。1月30日,3号发电机转子顺遂穿装,52.8 吨转子以毫米级精度一次到位,装备装置取得重大突破。3月3日,3号锅炉水压试验一次乐成,承压部件无走漏、各项指标全达标,标记锅炉本体装置圆满收官。3月31日,3号汽轮机扣盖一次乐成,机组周全由装置阶段转入调试阶段,为后续整套启动、并网发电涤讪坚实基础。 阻止一季度末,项目累计完成牢靠资产投资52827.14万元,完成季度妄想的103.38%,2200余名建设者坚守一线,清静、质量、进度、本钱协同可控。

作为陕西省“十四五”妄想重点能源项目,延安热电将一连强化协同联动、严守清静底线、严把工程质量,以实干笃行全速推进2026年二期工程双机投产目的落地,为革命圣地能源保供、生态改善及地方经济高质量生长注入强劲动能。
